升压站焦点装备已按预设方案完成定位与起源就位,,,,,在冬日的阳光下静待后续调试。。现场事情职员正忙碌举行着最后的检查确认,,,,,这标记着备受关注的集团首个储能电站项目又迈出了要害一步。。

“所有一次装备及二次装备已所有到货,,,,,升压站部分到货进度已达100%!”1月8日,,,,,随着最后一批装备的现场确认事情完成,,,,,高邑县300MW/600GWh储能电站项目一次二次装备进场验收事情圆满落下帷幕。。此次装备进场验收事情是项目建设的要害环节,,,,,直接关系到后续并网运行进度和整体工程质量。。

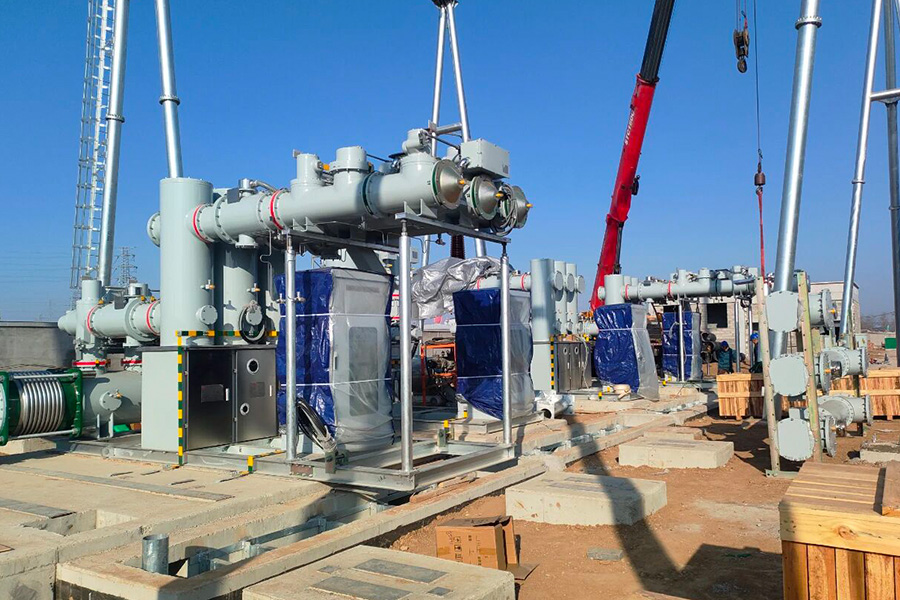

本次验收自2025年12月29日启动,,,,,至2026年1月8日竣事,,,,,历时11天。。验收团队由集团下属石家庄蓝立异能源科技有限公司工程部整体组织,,,,,公司手艺部、采购部及相关单位配合加入。。验收时代,,,,,团队完成了项目主要装备的进场移交吸收与起源磨练、装备装置调试条件评估、相关方现场确认及票据移交等事情。。验收规模涵盖了升压站主变压器、GIS装备、开关柜等一次装备及;;;;;げ饪刈爸谩⑼ㄑ蹲氨浮⒓嗫叵低车榷次装备。。历程中,,,,,团队严酷执行“三查”原则:查装备资料是否齐全合规、查装备外观是否完好无损、查装备型号参数是否切合设计要求,,,,,确保验收事情的规范性与公正性。。
本次验收事人情临多重挑战:一方面,,,,,年尾工期异常主要,,,,,又恰逢元旦假期,,,,,有用作业时间被大幅压缩;;;;;另一方面,,,,,项目装备泛起“短时、集中、大批量”到货的特点,,,,,现场吸收、暂存与磨练压力交织,,,,,对职员调配与流程协同提出了极高要求。。面临这些磨练,,,,,项目团队展现出高度的专业性与战斗力——他们通过前置制订分区分批验收预案、设立现场联合调理岗、推行“资料预审+加入即查”的并联事情模式,,,,,并自动增添逐日事情时间,,,,,一连奋战在验收一线,,,,,最终在确保每一项手艺参数合规、每一份票据清晰完整的条件下,,,,,准期、高质量地完成了所有验收使命,,,,,为后续装置工序抢出了名贵时间。。
“此次验收事情的顺遂完成,,,,,为我们争取了名贵的装置调试时间,,,,,并为项目早日并网投产涤讪了坚实基础。。”项目装置分包方现场认真人体现。。按妄想,,,,,下阶段项目将进入装备装置岑岭期,,,,,储能系统装备的到货验收及装置事情也将按计齐整连推进。。整个项目团队将继续坚持高效协作,,,,,确保高邑储能电站项目按期高质量建成投运。。

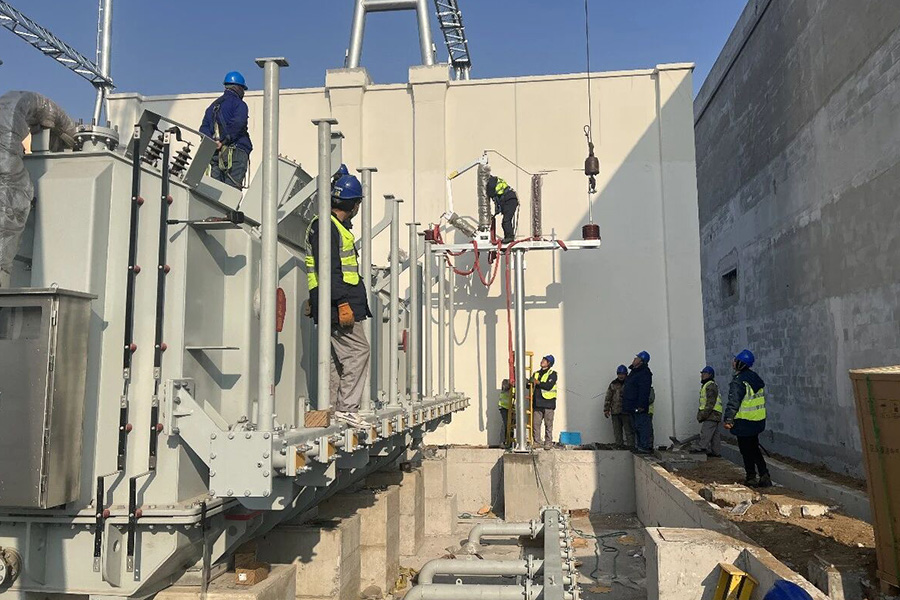

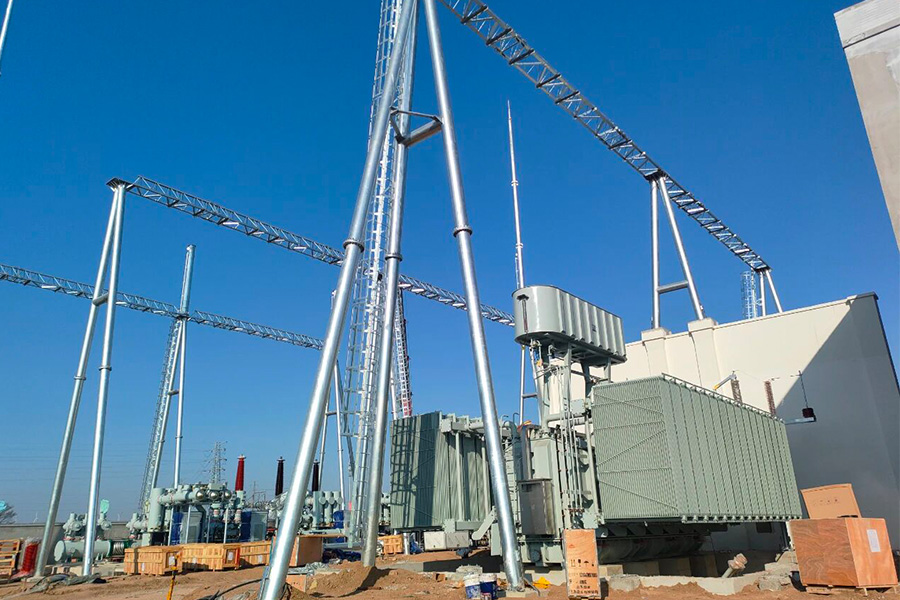

阳光透过严寒的空气,,,,,在银灰色的装备外貌投下斑驳光影,,,,,与远处已最先装置的支架结构形成鲜明比照。。项目现场,,,,,种种储能装备与升压站设施已按工程妄想有序就位,,,,,勾勒出一幅现代能源基础设施的壮阔图景。。升压站区域,,,,,手艺职员正围着一台刚就位的主变压器举行着最后的检查丈量。。

该项目的稳步推进,,,,,不但是集团在储能赛道落下的要害一子,,,,,更是起劲服务区域新型电力系统构建、赋能绿色低碳转型的切实验动。。未来,,,,,这座规模达300MW/600MWh的电站并网后,,,,,将显著提升石家庄以致京津冀区域的电网调理能力与清洁能源消纳水平,,,,,为区域能源清静与可一连生长注入强劲动力。。随着装置调试周全睁开,,,,,这幅承载着绿色愿景的蓝图,,,,,正加速转化为高质量生长的现实效果。。
